Gate 1 i Måløy

Kinn kommune skal oppruste den kommunale delen av Gate 1 i Måløy sentrum. I samband med dette vil vi gjennomføre ei oppgradering av overflatene i gata med nytt overvassanlegg, ny belysing, nye avløpspumpestasjonar og nytt vass- og avløpsanlegg.

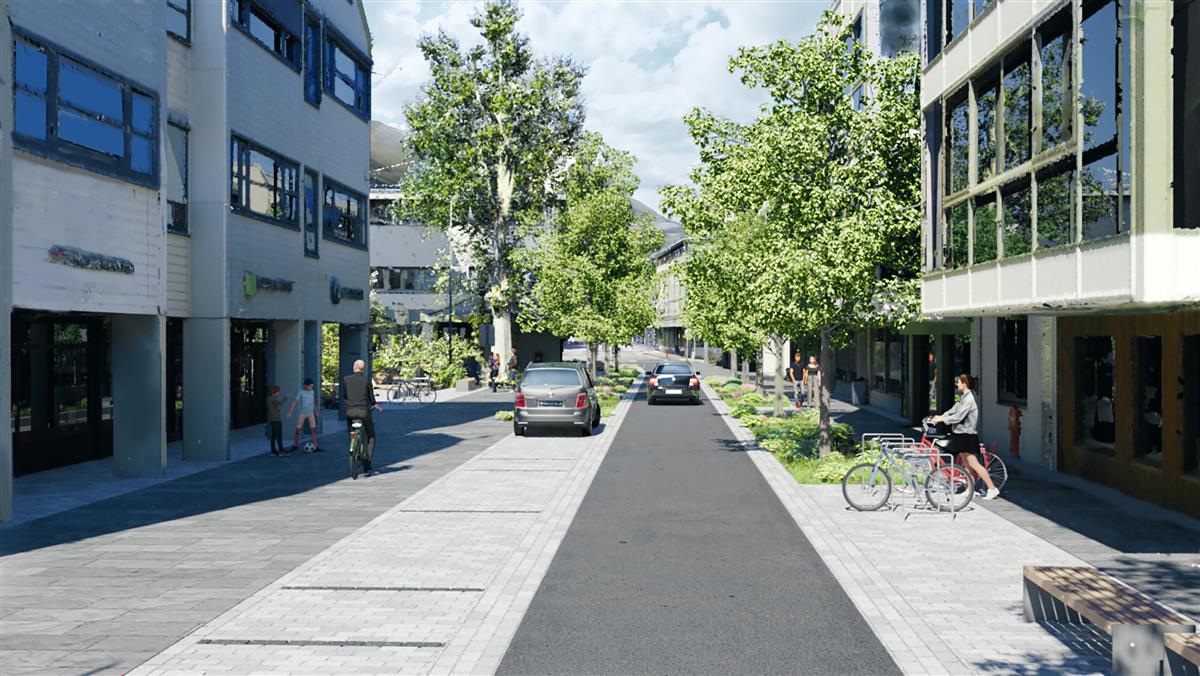

Illustrasjon av Gate 1 i Måløy når gata er ferdig opprusta - Klikk for stort bileteIllustrasjon av Gate 1 når prosjektet er ferdigstilt.

Prosjektstatus

Status per 10. april 2026

Stenging av Gate 1:

Gate 1 blir open for gjennomkøyring i løpet av neste veke. Det er planlagt asfaltering tysdag den 14. april.

Overflate/veg:

Anleggsgartnaren er ferdig med steinlegging langs Gate 1. Det gjenstår montering av søppeldunkar, gummimatter og små detaljar.

VA-anlegg og Kabelgrøft:

Ferdigstilt og i prøvedrift.

Komande arbeid:

Overflate/veg

Montering søppeldunker, gummimatter under huske og balanseliner, og små detaljar.

Asfaltering:

Asfaltering 14.04.26.

Opning av Gate 1:

I løpet av veke 16.

Ytre Miljø

Anleggsdrifta skal ta omsyn til næring, busette og trafikk i nærliggande område til anlegget. Dette gjeld tiltak mot støv, støy, rystelsar m.m., og oppretthalde ferdsel for både mjuke og harde trafikantar. Anleggsstaden skal sikrast mot tilkomst for uvedkomande.

Arbeid skal normalt ikkje gå føre seg før kl. 7.00 og etter kl. 20.00 på kvardagar, og ikkje på søndagar eller heilagdagar. Unntak er eventuelt arbeid med kryssing eller stenging av hovudvegar (riksveg/fylkesveg/kommunal veg) utan omkøyringsmoglegheiter, og arbeid med omkopling av vassforsyning.

Detaljert informasjon til butikkane langs Gate 1

ACO anlegg skal ta kontakt med alle butikkane langs gata i næraste framtid for å informere i detalj om framdrifta. Det skal ikkje vere behov for at butikkane må stengast under anleggsperioden. Arbeida ved inngangane skal utførast utanfor opningstid for butikkane. Det skal etablerast midlertidig tilgang til alle eigedomar langs gata for mjuke trafikantar og varelevering kan koordinerast og avtalast med ACO.

Kontakt informasjon ACO Anlegg:

Marte Skår Anstsen
marte.skar.arntsen@acoanlegg.no
404 35 431

 Asle Vatne Drabløs
asle@acoanlegg.no
909 53 407

Fase- og framdriftsplan

Arbeidet vert lagt opp slik at det til ei kvar tid er mogleg med framkomst for både mjuke og harde trafikantar i anleggsperioden.

Faseplanar skal visualisere korleis entreprenøren planlegger å fysisk jobbe seg gjennom området.

Type prosjekt:

Veg, vatn og avløp

Byggested:

Gate 1, kommunal del

Bruttoareal:

10 000 m2

Byggekostnad:

55 millionar

Entrepriseform:

Generalentreprise

Byggestart:

Juni 2024

Fullført:

September 2025

Prosjektleiar:

Juan Diaz
Tlf. 57 84 50 87
E-post: juan.diaz@kinn.kommune.no
